第一篇:2018年彩钢夹芯板房施工方案

2018年彩钢夹芯板房施工方案

一、施工流程

放灰线→挖基槽→3:7灰土→砖基础→水泥地坪→前后立柱→校正立柱再进行临时固定→安装钢桁架→铺设屋面夹心板→封墙面夹芯板→割门窗洞口→安装塑钢窗、彩钢板门→清洁现场→竣工验收

二、施工要求

1、灰线放样:根据施工现场平面位置放线。

2、钢结构:各构件安装位置应符合设计要求,现场焊接部件应正确,无假焊、漏焊。

3、紧固件:螺栓必位置安装正确并垫好垫圈,不得少装、漏装。构件间的连接螺栓必须要拧紧。

4、油漆:构件明露部位刷面漆两层,油漆不得有漏刷、脱皮、挂漆及返锈现象。

5、墙体:安排板图将夹芯彩钢板、墙面第一块必须校正,山墙转角处及阳角处用角铝封口,板与板之间连接采用工字铝连接,各墙须垂直,嵌缝深度一致,整齐清洁,墙面应清洁,颜色一致,板缝齐整,铆钉采用Ф5×13@300,打钉面上下要一致,不得有错落,必要部位采用自攻螺栓。按设计图纸标明门窗位置,用切割机割出门窗洞位置,按照门窗洞位置安装窗门,窗为塑钢窗,门为割下的夹芯彩钢门

6、门窗:门窗位置安装正确并用螺栓紧固,门窗位置安装应开启灵活而无阻滞现象,玻璃不应有麻面和裂缝,玻璃洁净,附件安装牢固。

7、楼面:楼板铺设应设座灰,板间有裂缝不准安装使用,水泥或细石砼表面应密实压光,不允许有裂缝、脱皮和起砂等缺陷。

8、贮存:所有构件堆放中运输均应轻装轻放,严禁磕碰,不得堆压和有腐蚀性物品同时堆放。

三、安全保证措施

1、针对本工程特点及“安全第一,预防为主”的方针,上岗前对施工人员进行安全技术交底。

2、高空作业人员按规定进行体检。

3、特殊工种持证上岗,

4、上岗前由班组长进行安全技术交底并做好记录,每天班前认真检查电气设备、吊装索具、工具等,高空作业人员必须佩戴好安全带。

5、加强施工用电的管理,严格执行JGJ46—2005的规定。

6、班组长为施工现场的安全负责人,负责施工现场的安全工作。

7、进入施工现场必须戴好安全帽,屋面特殊部位施工需穿好防滑鞋

六、质量保证措施

建立健全各项检验、检查制度,建立质量管理网络,明确各项质量责任制,建立严格的自检制度,上道工序不符合要求不得进行下道工序的施工。

七、质量保证措施

建立健全各项检验、检查制度,建立质量管理网络,明确各项质量责任制,建立严格的自检制度,上道工序不符合要求不得进行下道工序的施工。

八、外观要求

1、墙须垂直平整一致,整齐清洁。

2、墙面应清洁,颜色一致,板缝齐整。

3、门窗锁开关灵活,不得缺附件。

第二篇:彩钢夹芯板屋面防水方案

第一篇:2018年彩钢夹芯板房施工方案2018夹芯板房(图1)

屋面及彩钢夹芯板屋面防水工程

编 制 人:复 核 人: 施工单位:

施 工 方 案

目 录

第一章、公司简介 第二章、综合说明第三章、工程概况第四章、施工准备第五章、施工进度计划第六章、劳动力计划第七章、施工技术方案第八章、质量保证措施第九章、安全文明施工措施

第三章

工程概况

1、原设计图纸

2、建设方改造标准和意见

3、现场勘测数据

4、《屋面工程技术规范》(GB50207-2002)

5、《防水工程技术规范》(GB50108-2001)

6、公司有关施工管理,技术管理,和安全管理章程

本工程为,修缮面积约为13000㎡。原屋面防水层以破坏,屋面保温层大面积起鼓开裂,屋面装饰柱瓷砖空鼓开裂遇水或下雨时雨水通过这些渗漏点渗入室内。维修的方案要铲除原防水保护层及保温层,在屋面从新在做屋面保温层及SBS改性沥青防水卷材(3+3mm)防水层。

彩钢屋面密封垫破损、固定螺丝松动,屋顶屋脊盖瓦、彩钢瓦横接缝及天沟接缝变形松动,阳光板四周密封开裂。大雨时雨水通过这些渗漏点渗入室内。维修的方案先要清理原天沟和屋脊,再对天沟和屋脊进行整体检修,固定螺丝并用密封胶进行密封处理。对天沟、屋脊、彩钢瓦整体屋面铺贴铝箔金属彩钢自粘防水卷材防水层从而解决渗水问题。

第四章、施工准备

1、成立工程项目管理部,组织主要技术管理员进行技术交底,熟知本工程主要技术要点,按标准要求进行施工。

2、根据工程具体情况,征求甲方现场负责人和监理负责人的意见,妥善安排材料堆放场地。

3、施工所需材料及设备必需在开工前做好充分的准备,保障工程施工顺利进行。

4、组织好对应岗位的施工人员,以便随时到位进行工程施工。

第五章

劳动力计划

1、 管理机构: 施工管理及安全管理员一名。

2、 第一组,基层处理施工组:组长一员(负责劳动力安排和质量安全检查),防水工人。

3、 第二组,防水施工组:组长一员(负责劳动力安排和技术指导,监督质量和安全检查),防水工人。

第六章

施工工序及主要材料:

1、屋面保温层施工:

第一篇:2018年彩钢夹芯板房施工方案2018夹芯板房(图2)

施工方法

铲除清理屋面原有防水保护层及屋面保温层。

(1)、找坡层

按照图纸设计要求的2%的坡度打水泥砂浆墩,然后铺设找坡层,找坡层采用1:8水泥膨胀珍珠岩,找坡层应密实,流水坡度符合设计要求。

(2)、保温层

屋面工程保温层为70厚挤塑板,其工艺流程为:基层清理→管根堵孔、固定→保温层铺设→拍平→填补板缝→检查验收→抹保护层。

2.1、基层清理:基层上的尘土、杂物必须清理干净。 2.

2、挤塑板应铺平垫稳,表面应与相邻两板的高度一致。 2.3、已铺完的保温层要平整,不得在其上行走、运输小车和堆放重物。

(3)、找平层

屋面找平层采用C20细石混凝土,内附φ4@150钢筋网片。表面应抹平压光,无空鼓起砂现象,表面平整以2m直尺检查,最大平整度允许偏差不得大于5mm。在阴阳角部位,应按照规定做好圆弧角,防止防水层在此部位粘贴不牢下坠脱落。找平层坡度要正确,排水通畅、无积水。

找平层应与基层粘结牢固,表面平整,转角处做成圆弧。找平层应留分格缝兼作排气道,缝宽为20mm,其纵横的最大间距不宜大于6m。落水口处水泥砂浆要按要求认真处理。

2、SBS卷材施工:

(1)把基层面清理干净,确保工作面平整、光洁、无松动、无起砂、起鼓、裂缝等,基层应干燥,在实际施工中,对潮湿面层的要求,其含水量不超过9%标准,可用一米见方的卷材放基面上,四周应加压防风,待2-3小时后,翻开卷材接触面均无湿露达标,方可施工。

(2)放线定位:在已涂好的基层表面上弹出铺贴每条卷材的基准线。

(3)细部处理:在铺贴大面积的防水卷材之前,首先对突出结构的出屋面管道、女儿墙、底脚阴角墙、落水口处铺一道附加层。

落水口做法

表层防水卷材层卷材附加层卷材预处理层表层防水卷材层雨水罩卷材附加层横式水落口防水做法直式水落口防水做法

女儿墙节点

出屋面管道

雨水口做法:先用卷材做一层附加层,当卷材铺至雨水口位置时,将卷材按雨水口大小裁成放射状,用搭接胶粘贴。面层可用防水涂料满涂,变可用搭接胶作为附加层。

(4)大面积铺贴防水卷材

1、清扫基层:将基层表面的砂浆疙瘩,尘土、杂物清除干净。

2、涂刷冷底油:用长柄滚刷在已经处理好的基层表面上涂层冷底子油,要均匀一致,不得有麻点、漏刷等缺陷。涂刷冷油完毕后,必须经过8小时以后的干燥后方可进行热熔法大面积施工,以免失火。

3、铺贴附加层,对于阴阳角,管根部以及变形缝等重点部位进

行了细部附加增强处理。附加宽度为30cm-50cm。方法是:先按细部形状将卷材剪好,在细贴一下,试看尺寸,形状合适后,再将卷材的底面,用手持汽油喷灯烘烤,将其底面呈熔融状态曹子里搭建岩棉夹芯板彩钢房,即可立即粘贴在已涂刷一道密封材料的基层上,并压实铺牢。

4、弹线试铺:在已经处理好并干燥的基层表面上,按照所用弹线的宽度留出搭接尺寸,将铺贴卷材的基线弹好,并按此线进行试铺合适后,即可进行大面积铺贴卷材施工。

5、在工程采用大面积热熔满粘法先粘大面。后粘搭接、接缝,这种方法可以保证卷材铺贴的质量,由于卷材与基层及卷材搭接缝一次熔铺。

6、熔粘端部卷材:将整卷卷材置于铺贴起始端,对基层上已弹好的粉线,滚展1m,三人拉起卷材端头,另一人用汽油喷灯加热卷材底面与基层表面,另一个以手持木滚对铺贴好的卷材进行用力排气压实,最后将端部卷材铺牢压实。

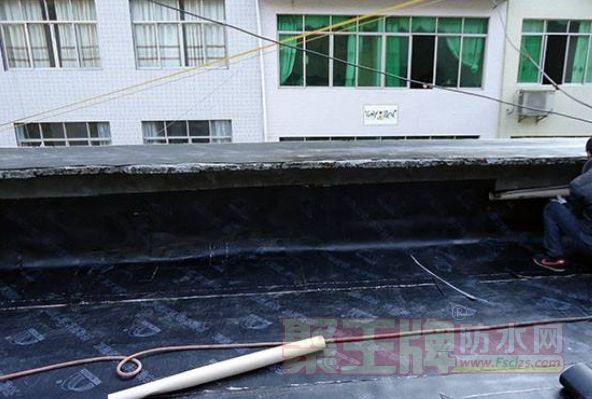

第一篇:2018年彩钢夹芯板房施工方案2018夹芯板房(图3)

7、滚粘大面积卷材:将改性沥清防水卷材按铺贴的长度进行裁剪,点燃专用火焰喷灯,加热基层与卷材的交接处,喷灯距加热面保护,300mm左右的距离往返喷烤,观察当卷材的沥清刚刚开始融化时,手扶两端向前缓缓滚动铺贴。后随一个进行排气压实工序,要求用力均匀,不窝气,铺贴边宽度,要掌握好,纵边,与横边搭接宽度,分别不小于100mm与150mm。

8、粘贴立面卷材:当底板底面卷材转到立面进,应山下向上铺贴并使材紧贴阴角压实牢固不得有无滑动现象。上层卷材盖过下层卷

材不小于150mm。

9、卷材搭接缝及热熔收头封边:卷材搭接以及卷材收头的铺贴是影响铺贴质量关键之一,不随大面一次铺贴,有利于保证卷材防水层的铺贴质量。操作方法是一手用刮板将搭接缝卷材掀起,另一手用汽喷灯,从搭接处斜向里喷火烘烤卷材面,随烘随熔随粘贴,并将熔融的沥清用刮刀抹平,搭接疑铺收头粘贴后,再用喷灯沿搭接疑及边缘,均匀加热,用抹子抹压封严。

10、管根部位及外墙,阴阳角部位防水卷材的铺贴:在防水卷材施工前,提前用砂浆将管根及阴阳角抹成圆弧,半径不小于100mm,含水率小于9%表面圆滑。 彩钢屋面施工工序及主要材料

1.、用钢丝刷或铲子将原修补残留凸起的及起壳脱落的原防水材料(硅胶、沥青、油膏、卷材)等清理干净。

2、对彩钢板接缝处松开螺丝,并检查出松动的螺丝替换新螺丝,将原来的密封垫铲除,检查锈蚀穿孔。

3、在锈蚀穿孔处和彩钢瓦搭接接缝表面螺钉处及彩钢瓦横接缝铺贴铝箔金属彩钢自粘防水卷材附加层加强防水效果,附加层宽度在20-30㎝左右。

4、大面积铺贴铝箔金属彩钢自粘防水卷材

1.1、清除基层表面的杂物。

在基层上弹出卷材铺贴控制线,将自粘防水卷材对准基准线空铺于基层上(下表面卷材隔离膜可全部揭掉,也可保留),相邻卷材之间为搭接,长、短边搭接宽度均为100mm。搭接前,先揭除卷材搭接

边处的隔离膜。粘贴后,随即用胶辊用力滚压排出空气,使卷材搭接边粘结严密。

1.2、在阴阳角等节点部位将自粘防水卷材上表面隔离纸揭除,满粘双面自粘防水卷材附加层,附加层总宽度为300mm,转角两侧各半。

1.3、满粘双面自粘防水卷材:将卷材粘结面向下平铺在防水卷材上,从一端开始将隔离纸从背面缓缓撕开(同时揭掉自粘防水卷材上表面剩余隔离膜),同时将撕掉隔离纸的部分粘贴在自粘卷材上。在铺贴卷材时,应随时注意与基准线对齐,铺贴速度不宜过快,以免出现偏差难以纠正。粘贴后随即用胶辊用力向前、向外侧滚压,排出空气,使卷材牢固粘贴在自粘防水卷材上,卷材搭接宽度长、短边均为100mm,搭接边要特别注意滚压粘结严密。

第七章

1、 质量保证措施:

质量保证措施

坚守以质量求生存的管理理念,在项目开工之前,订立完整的质量标准和管理制度,由项目经理全面主管,工程师、技术员协助,小组长坚守管理第一线,层层把关,保障施工质量。各主要施工材料由专业采购员进行采购,进入施工现场的材料必须有出厂证明和检测报告,坚决杜绝假冒伪劣材料进入施工现场,确保工程施工质量,并承诺由我单位施工的屋面防水改造工程质保期为 5 年。

第八章 安全文明施工措施

1、 成立安全生产管理小组,全面负责安全管理工作,由安全员任副组长,主管工程施工现场安全工作,定期进行安全巡视。各分项施工小组组长分负责本小组的安全施工。

2、安全第一,全面贯彻安全施工的各项条例和安全管理措施,加强和普及工人的安全三级教育,现场安全工作由项目经理主管,安全员协助具体工作,发现有不符合安全施工规范的行为,立即纠正,及时进行批评和安全教育。进入施工现场必须配戴好安全帽,着装统一。施工现场的其它防火安全、防盗安全由安全员直接负责,合理安制消防配用器材和设施,定时巡逻检查工地的各项安全措施,确保工程施工事故率为零。

3、在施工中,要动用燃气施工时必须通过甲方的认可,并开具动火许可证明才能进行动火施工,施工现场随时配备二只以上的灭火器。以防突发事故的发生。

4、文明施工措施:

对工人加强教育,学习有关专业知识,

遵守上海七不规范和公司各项规章制度,不强行施工,不野蛮施工,极积配合甲方要求,爱护公共设施及绿化。施工人员严禁随意进入业主室内,不允许大声喧哗。讲文明礼貌,配合甲方正常工作和工程的正常施工。

第三篇:彩钢夹芯板板房的防火要求 Microsoft Word 文档

夹芯彩钢板的防火管理规定

彩钢板自身不燃烧,只是夹芯保温材料易燃。目前市场上常见到的彩钢板的夹芯材料分为泡沫彩钢板(化学名称为聚苯乙烯彩钢板)、岩棉彩钢板、聚氨酯彩钢板、纸蜂窝夹芯板、玻璃棉彩钢板等。随着国家对防火的重视以及相关法律的要求,针对我厂的实际情况制定本规定。

第一篇:2018年彩钢夹芯板房施工方案2018夹芯板房(图4)

第一 所采用的夹芯彩钢板必须采用难燃、阻燃、防火性能好的材料作为芯材。夹芯彩钢板必须符合安全、质量、消防、环保等要求并有齐全的证明资料。

第二 夹芯彩钢板在搭建过程中,芯材要远离电焊、气焊等明火作业。

第三 在使用过程中,热源、火源不许紧挨着彩钢板,要保持足够的安全距离。在彩钢板外2米以内动火时必须办理动火工作票。

第四 电线、电缆不要从芯材中穿越,如需穿越应加保护套管。插座、开关盒应采用金属镀锌盒并采用明装方法。

第五 夹芯彩钢板室内外配备足够的灭火器、消防栓等器材,有条件的应加装火灾报警器,方便人员快速撤离。

第六 凡是夹芯彩钢板间禁止明火作业。需在夹芯彩钢板上开孔、切割时,必须采用机械开孔并采取防火措施。

第七 凡是易燃易爆场所禁止采用聚苯乙烯泡沫等易燃夹芯板,已经使用的限期进行整改。 第八 本规定适用于我厂生产、生活区,重点是脱硝设备间、8号炉操作室东墙、7号炉零米层配电室、3号和4号除氧器东墙。

2104.11.25

第四篇:夹芯彩钢瓦屋面防水施工方案

夹芯彩钢瓦屋面防水施工方案

一、工程概况:

从化市欣荣宏影天下电影城彩钢瓦屋面出现多处局部渗漏情况,根据现场情况及原因分析,遵循低费用、防水可靠、材料耐候性好、环保及不破坏原建筑物结构,不损坏饰面美观,保证质量安全和工期要求的原则,制定如下防水补漏方案。

二、方案主要编制依据

(1)DBJ15-19-2009广东省《建筑防水工程技术规划》。 (2)GB50207-2002《屋面工程质量验收规范》。 (3)GB50345-2004《屋面工程技术规范》。 (4)GJJ62-95《房屋渗漏修缮技术规程》。 (5)现场勘查记录。

三、 施工机具配置

高空绳、安全带、小型吊机、手磨机、手电钻、卷尺、搅拌机、刮刀、剪刀、滚刷、毛刷等。

四、 主要材料准备

1)防水材料:“雨虹”牌HCA-101丙烯酸屋面防水涂料

“雨虹”牌HCA-102G丙烯酸屋面防水涂料是以100%纯丙烯酸弹性乳液为基料,配以优质颜料及精选的多种助剂加工而成。产品固化后形成无缝防水层,具有优异的弹性、粘结力和耐候性能,适用于屋面、外墙等直接外露防水工程,特别适用于热胀冷缩强度大、高低温差变化大的钢结构屋面。

2)密封材料:密封胶、雨虹牌2mm厚100mm宽自粘卷材条 3)其他材料: 50k无纺布、五羊牌抗酸碱防锈铁红。

五、预处理

防水施工前仔细检查彩钢屋面,确定钢屋面牢固、干净、无锈蚀,并作如下处理;

1、在适当位置增加固定螺丝。

2、清除灰尘及其他杂物油污。

3、检查彩钢瓦是否有翘边,翘边部位用螺丝固定牢固。

4、所有固定螺栓四周作密封胶处理。

5、整体涂刷耐酸碱防锈铁红一遍

六、防水施工工序及施工工艺

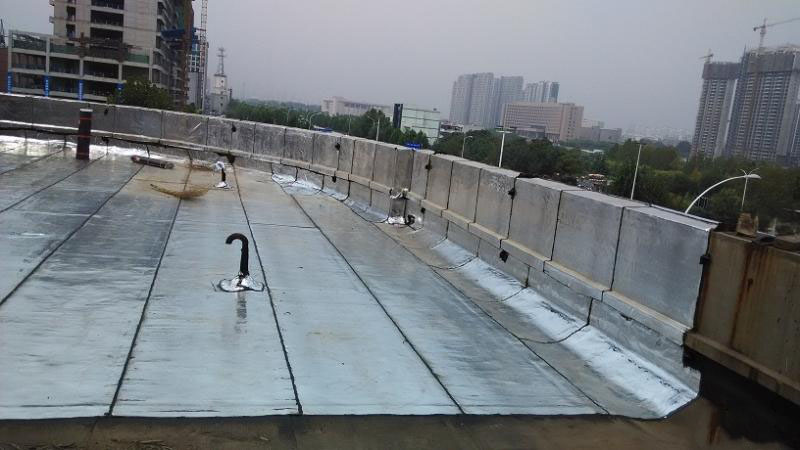

第一篇:2018年彩钢夹芯板房施工方案2018夹芯板房(图5)

1、施工工序:接缝粘贴100mm宽卷材条→涂刷二遍丙稀酸涂料→铺贴无纺布→涂刷二遍丙稀酸涂料→观察→喷淋试水2小时→检查有无渗漏→验收;

2、施工工艺:。

1)粘贴卷材条的时候注意、粘贴紧密,不能空鼓。

2)雨虹”牌HCA-101丙烯酸屋面防水涂料涂刷在彩钢瓦上时,每一遍涂刷都一定要均匀,不规则处用刷子涂刷。

3)第二遍涂刷时间在第一遍完全干燥后进行,涂刷后立即贴上无纺布。然后紧跟着作第三遍涂刷,涂刷时保证无纺布内无气泡,平顺。 4)当第三遍固化后作第四遍涂刷,方法与第一遍相同。 5)涂刷过程中,要作到涂刷均匀,不漏涂。

七、安全注意事项

1、操作人员均应配戴备安全帽、口罩、手套等劳保用品;

3、雨天禁止在屋面上作防水施工。

3、适合施工天气为晴朗。

4、施工人员应穿软质胶底鞋,严禁穿带钉的硬底鞋。在施工过程中,严禁非施工人员进入现场。

5、防水层上堆料放物,都应轻拿轻放,并加以方木铺垫。

6、防水施工时必须防止施工机具损坏防水层。

7、施工中若有局部防水层破坏,应及时采取相应的补救措施曹子里搭建岩棉夹芯板彩钢房,以确保防水层的质量。

以上为本公司技术人员为该项目作的防水施工方案。本方案经多个类似项目实际验证,具有优质的防水效果并同时具备经济性和高性价比。我们在此郑重承诺:本公司所用防水材料均为国标名优产品,可随时接受不定期现场产品抽样送检。按本方案施工,我们将对本工程内容五年免费保修!请贵公司领导、专家审核指导!

方案设计员:李乐(土建施工员 证号1301A3626)

2013年09月06日

第五篇:2018年彩钢夹芯板安装施工

2018年彩钢夹芯板安装施工工艺

1 本工程所用板材EPS隔热板,屋面板用100mm厚(加强型),墙板采用75mm厚,材料要有出厂合格证,同时须具有防火等级证明书,经业主认可,方可使用。

2 施工准备:

根据设计要求和有关构造图纸,彩钢夹芯板墙排列图。在排列图上标明板材的品牌、规格、尺寸、数量,与钢结构梁、板墙、柱及门窗的连接,并标明所用连接件的规格、数量、位置等。

2.1 准备好进场条件,将现场清理干净,使运输道路畅通。 2.2 清理隔墙体的安装部位,使基层平整、洁净、元积水。

2.3 按施工图纸及墙板排列图进行放线,标出墙体安装位置线;标明门、窗洞口及铝合金槽位置。

2.4 准备好安装材料、工具、板材进场;将配套加强配件及连接件等备好。 2.5 对主体轻钢结构进行检查、验收,如有不合格的产品进行返修。 2.6 对板材进场后,按品种、规格不同分别堆放,对不符合质量要求的板材不得使用。

3安装:

3.1 首先对放线进行核对,然后采用76mm铝合金地槽及m8×@150膨胀螺栓,固定在C20砼上。膨胀螺栓要紧固有力,不得松动,数量按设计要求,如果小300铝合金槽段不得少于两个膨胀螺栓。

3.2 立墙板,先立转角处开始立起,并简易固定,在第一块转角墙板的内、外用厚铝角并与墙板面用拉铆钉连结,间距300~400个。立第二块转角板从侧面插入,并用方木敲打使之与第一块转角板对齐,安装方法同前。校正转角两板的垂直度和水平角,然后,用拉铆钉固定底脚和第二块墙板与角铝。沿两个方向同时安装墙板,每安装一块墙板校正水平和垂直度。墙板与主体钢结构用螺丝相连紧固,螺丝中距≤500mm。

3.3 墙板安装完成后,检查板块间以及墙板与钢结构之间的连接,确定是否符合按设计规定的构造要求及墙体稳定性的要求,并检查暗设管线,设备等隐蔽部分施工质量以及墙板表面平整是否符合要求,同时对墙板安装质量进行全面检查,达到设计要求及规范要求。 3.4 安装屋面板,先检查钢结构是否按设计标准施工,检查墙面板面上沿线是否在一条直线上,如有高低不平要预先处理。检查完成后将屋面板运到屋顶并顺次排开就位并作临时固定,当一个房间的屋面板安装完毕后,在室内四周角上用角铝将墙体与屋面用拉铆钉紧固连接一起。并且每根檩条与屋面板用螺丝从上到下紧固,中距500mm,全部屋面板安装完毕后,安装屋脊板、天沟、檐上板等装饰与泛水件。安装屋面配件搭接尽可能背风向,搭接长度≥60mm,搭接处用密封胶密封,用拉铆钉紧固中距≤500mm。

---------------------------

联系我时,请说是在二手彩钢网看到的,谢谢!!
直辖市
北京 天津 上海 重庆
江苏
南通 泰州 苏州 盐城 常州 镇江 连云港 宿迁 南京 徐州 无锡 扬州 淮安
江西
宜春 赣州 景德镇 萍乡 新余 抚州 鹰潭 吉安 九江 上饶 南昌
辽宁
阜新 沈阳 锦州 鞍山 盘锦 朝阳 营口 抚顺 葫芦岛 大连 辽阳 本溪 铁岭 丹东
内蒙古
呼和浩特 乌兰察布 巴彦淖尔 兴安盟 赤峰 呼伦贝尔 乌海 阿拉善盟 锡林郭勒 包头 鄂尔多斯 通辽
宁夏
中卫 固原 吴忠 银川 石嘴山
青海
果洛 海东 海西 玉树 西宁 海北 海南 黄南
山东
莱芜 济南 淄博 临沂 滨州 泰安 东营 潍坊 济宁 枣庄 聊城 青岛 日照 德州 威海 菏泽 烟台
山西
吕梁 忻州 长治 运城 晋城 临汾 朔州 太原 阳泉 大同 晋中
陕西
商洛 渭南 延安 安康 汉中 铜川 咸阳 西安 榆林 宝鸡
四川
成都 雅安 乐山 阿坝 资阳 眉山 达州 泸州 内江 甘孜 遂宁 广元 绵阳 宜宾 凉山 巴中 自贡 南充 德阳 攀枝花 广安
西藏
林芝 日喀则 拉萨 昌都 那曲 山南 阿里
新疆
巴音郭楞 图木舒克 昌吉 五家渠 和田 乌鲁木齐 克拉玛依 阿拉尔 石河子 博尔塔拉 吐鲁番 哈密 伊犁 喀什 阿克苏 克孜勒苏
吉林
延边 吉林 白山 四平 通化 长春 白城 辽源 松原
湖南
株洲 娄底 湘潭 张家界 益阳 郴州 岳阳 怀化 邵阳 长沙 湘西 常德 永州 衡阳
广东
惠州 阳江 揭阳 深圳 湛江 梅州 东莞 中山 汕头 河源 韶关 江门 广州 云浮 茂名 潮州 肇庆 清远 佛山 珠海 汕尾
浙江
金华 宁波 台州 杭州 舟山 嘉兴 丽水 绍兴 温州 湖州 衢州
安徽
宣城 淮南 安庆 六安 巢湖 宿州 滁州 芜湖 淮北 亳州 黄山 蚌埠 马鞍山 池州 铜陵 阜阳 合肥
福建
三明 漳州 龙岩 宁德 泉州 厦门 福州 南平 莆田
甘肃
嘉峪关 张掖 酒泉 陇南 白银 庆阳 甘南 武威 金昌 临夏 兰州 平凉 定西 天水
广西
桂林 柳州 北海 梧州 防城港 河池 南宁 来宾 百色 钦州 崇左 玉林 贵港 贺州
贵州
六盘水 黔南 铜仁 贵阳 毕节 黔东南 黔西南 遵义 安顺
海南
陵水 保亭 琼中 澄迈 万宁 东方 海口 五指山 临高 白沙 琼海 昌江 屯昌 定安 文昌 乐东 三亚 儋州
河北
唐山 保定 张家口 承德 衡水 秦皇岛 石家庄 邢台 沧州 邯郸 廊坊 雄安
河南
许昌 焦作 驻马店 平顶山 洛阳 濮阳 商丘 安阳 信阳 济源 周口 南阳 郑州 漯河 三门峡 开封 新乡 鹤壁
黑龙江
绥化 黑河 佳木斯 七台河 大庆 双鸭山 鹤岗 伊春 鸡西 牡丹江 哈尔滨 齐齐哈尔 大兴安岭
湖北
孝感 潜江 武汉 恩施 十堰 鄂州 天门 黄石 襄樊 荆州 宜昌 神农架 仙桃 随州 黄冈 咸宁 荆门
云南
丽江 文山 楚雄 玉溪 德宏 昆明 红河 普洱 曲靖 保山 西双版纳 大理 昭通 迪庆 怒江 临沧
港澳台
香港 澳门 台湾
会员必读
备案号:皖ICP备20008326号-8
