1、工程概况
1)安装工程名称:某乳品公司改建饮用油灌装工厂安装工程
2、编制根据
2.1《钢结构安装工程施工及初验规范》GB50205—2002
2.2《建筑钢结构铆接细则》JGJ81
2.3《钢结构点焊外观规格》JB/T7949
2.4《结构工程施工操作细则》YSJ404
3、材料检测和管理
材料进货、检验程序要按品质保证机制文件运行。对于钢结构框架中所使用的材料应满足如下要求:
3.1所有钢材应具备品质证明书,并应符合设计的要求。当对钢材的品质有疑义时,应按国家现行有关标准的规定进行抽样检测。
3.2钢材表面品质除应符合国家现行有关标准的规定外,尚应符合如下规定:
3.2.1当钢材表面有破损、麻点或凹痕等缺陷时,其深度不得小于该钢材长度负误差的1/2;
3.2.2钢材表面磨损等级应符合现行国家标准《涂装前钢材表面磨损等级和除锈等级》规定的A、B、C级。如破损达到D级,不得用作结构材料。
3.3钢结构所选用的连结和喷涂材料,应具备出厂品质证明书,并应符合设计要求。
3.4对于不合格的材料应坚持退款处理,不能投入使用。
3.5合理存放:钢结构材料药量大,尺寸多,应分类存放整齐,并作显著标记。
3.6材料领取:坚持出库的有关机制,区队不能随意取拿,以防用错。
4、施工前打算
4.1技术打算
4.1.1施工图纸进行会审;
4.1.2施工方案进行编制;
4.1.3对区队进行技术交底。
5、施工方案
5.钢结构的制做
5.1.钢材矫治

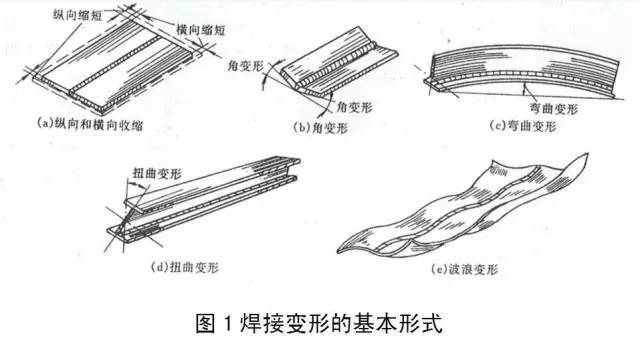

5.1.1钢材在下料前和条纹后的变型,超出技术要求时,均应进行矫治
5.1.2矫治方式和矫治工具应按照钢材变型位置、程度和材料品种进行选定。
铝板与长度大于12mm的中板以及小尺寸工字钢,宜用手工矫治。
大尺寸的工字钢矫治变型,宜用角钢调直机进行。

5.1.3钢材矫治后的容许误差(mm),见下表:
5.2放样和号料
为了保证规格的精确二手彩钢岩棉复合板设备,钢结构钢梁及节点应经实际放样号料后方能下料制做(下料时应预留冲压的收缩量和加工余量),框架上设备支座孔应与设备实体核实后方能制做,安装垫圈孔其相对宽度经放样后决定。
5.3钢梁标志
所有钢结构下料后,不同品种、规格的零件,须分别存放,明晰标志,不得混放。
5.4切割
5.4.1薄板选用氧-甲烷火焰切割或剪板机切割。
5.4.2工字钢类可选用砂带切割机或氧-甲烷火焰切割
5.4.3切割后应消除边沿上的氧化铁和喷溅物。
5..5制孔
5..5.1制孔机械选择:孔的加工视详细状况分别选用冲床、磁座钻打孔。
5.5.2精度要求:
Ⅰ类孔(A、B级):应具备H12的精度,孔壁表面粗糙度Ra=12.5μm。
Ⅱ类孔(C级):孔壁表面粗糙度Ra=25μm。
C级螺丝孔的容许误差见下表
5.6装配

装配前,零件、部件应经检测合格,合格后开始装配。冲压连结装配的容许误差应符合下表规定:
5.7柱的加工(H工字钢)
5.7.1立柱选用分段制做,现场组对,每一节的粗细视材料粗细而定,接头处应避免支撑(错开50mm以上)。
5.7.2柱端部加工
柱脚端部应抹平二手彩钢岩棉复合板设备,其容许误差:不丰县0.3mm,倾斜度不小于1/1500。
在侧线板及角柱上均加补强板。
5.8横梁加工及组装
5.8.1横梁下料后进行矫治,并按照图纸要求进行现浇喷丸和打孔,其下料厚度容许误差±2mm,孔距容许误差±1mm。
5.8.2组装推进筋和次梁连结板,组装时冲压应结实,其组装位置容许误差±2mm。
6、构架立柱安装
6.1基础初验

6.1.1检测初验柱基础硬度、标高、纵横中心线、预埋地脚位置等均应符合设计要求,并应做好初验记录。
6.1.2放安装高程线和柱纵横中心线。
6.1.3基础表面铲麻面,放预埋件处铲平,并安放预埋件。
6.2钢结构的货运和储存
6.2.1钢结构应依照现场的安装次序,合理组织货运。
6.2.2货运钢结构时,应依据实际状况采取适当的加固和防护举措,保证钢梁不形成变型,不受损镀层。
6.2.3钢结构储存地点应平整坚固,无积水。钢结构应按种类、编号、安装次序合理存放;钢结构底层垫条石应有足够的支承面,避免下沉,并应避免形成压坏和变型现象。
6.3检测和矫直
6.3.1钢梁在装配前规避其主要规格、编号、方向进行核实,柱、梁应逐一进行矫直、自检,并做好记录。
6.3.2装配次序(起吊次序)将按照施工图编制。
6.3.3钢结构的梁、柱、支撑等主要钢梁安装就位后,应立刻进行校准和固定。当日安装的钢结构应产生稳定的空间机制。
6.3.4运用安装好的钢结构起吊其它钢梁和设备时,应征得设计部委、监理和住户同意,并应进行校核,采取相应举措。
6.3.5钢结构安装时要考虑设备起吊的互相配合,必要时要依据设备起吊的要求调整钢结构的安装次序。
6.3.6连结和固定
6.4.6.1钢结构的连结接头,应经检测合格后方可紧固和冲压。
6.4.6.2螺丝孔不得选用铆接扩孔。
6.4.6.3拼装前,应消除飞边、毛刺、飞溅物。
7平台板、梯子、栏杆的安装
7.1平台板铺装安装应结实无松动。
7.2梯子、栏杆接应结实,围栏拐角处应直率,扶手接头应修抹平

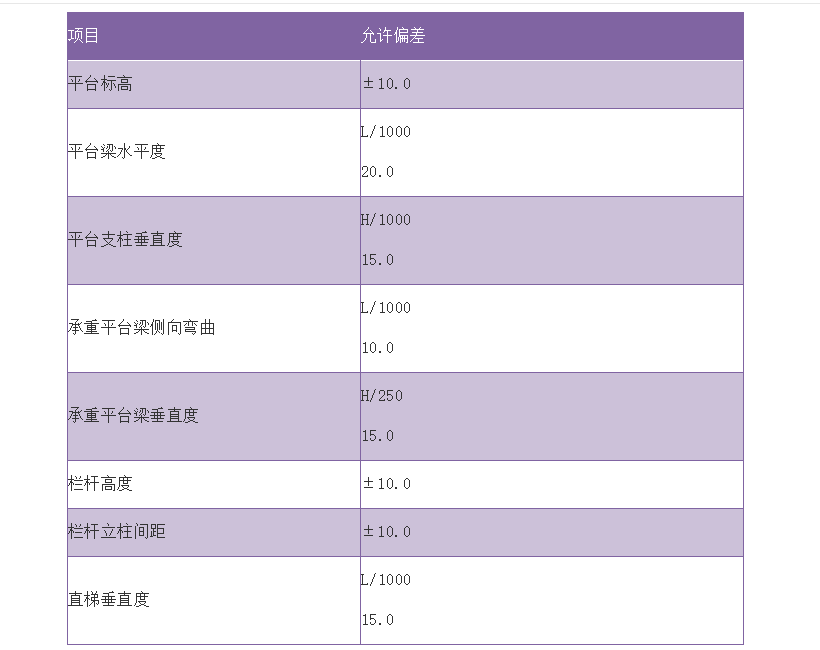

7.3平台板、梯子、栏杆安装要求见下表:
8、钢结构的冲压和冲压检测
8.1冲压
8.1.1电工应当持证上岗。
8.1.2焊丝应当有品质保证书;并在施焊前按技术说明书规定的蛋糕气温和时间进行蛋糕;经蛋糕后应放到保温筒随用随取。
8.1.3电工冲压时应当严苛执行冲压工艺。
8.1.4冲压时,应将点焊每边30mm~50mm范围内的锈斑、毛刺和污垢消除干净。
8.1.5定位焊所选用的冲压材料规格,应与焊件材质相匹配;点焊长度不宜超出设计点焊长度的2/3。
8.1.6单层冲压宜连续施焊,每一层焊缝焊完后应及时清除检测,缺陷清理后再焊。
8.1.7焊成凹形的角点焊,熔池金属与母材间应平稳过渡;加工成凹形的角点焊,不得在其表面留下切痕。
8.1.8每焊完一条点焊,都要拆掉药皮检测点焊,如发觉有缺陷,去除后再焊。
8.2冲压检测
8.2.1点焊金属表面应均匀,不得有裂痕、焊瘤、烧穿、弧坑和棒状气孔等缺陷,冲压后应消除喷溅物。
8.2.2禁止在焊道区以外的母材上点火引弧。
8.2.3经检测(外型和内部)确定品质不合格的熔焊,应进行送修。送修次数不宜超出2次,如超出2次应当经过技术负责人核准后,方能按送修工艺进行。

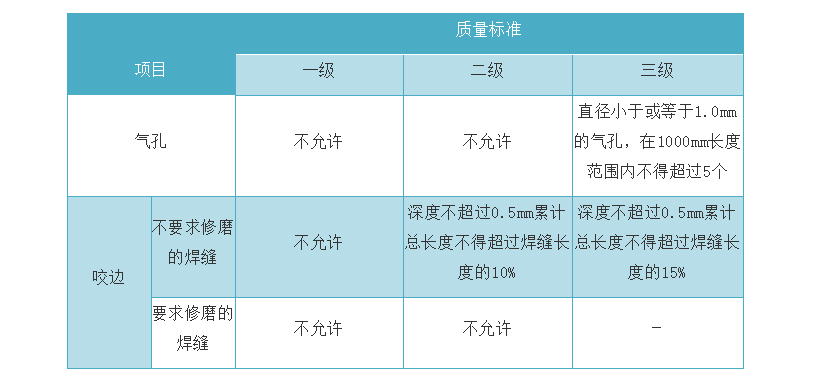

8.2.4点焊品质检测,应按设计要求,并按国家标准《钢结构安装工程施工及初验规范》(GB50205―95)执行。点焊外型品质检测及容许误差见下表。内在品质检测按设计要求进行。
9、钢结构整体测试标准
10、钢结构防腐
钢结构制做安装完成后,表面应当除锈,除锈等级达St3级,涂二度涂料和二度涂料,油墨材料:涂料为铁红聚氨酯脂防腐涂料,干膜长度为60um,涂料为聚氨酯脂防腐涂料,干膜长度为60um。平台、支架、支座、扶梯涂料色调为蓝色,围栏涂料色调为淡蓝色。
11、安全技术举措
钢结构的安装工作,高空作业较差,立体交叉起吊作业较差,现场施工人员应当严苛违反安全纪律、操作细则和安装次序。
11.1立拄、梁等钢构件按起草的起吊方案次序进行起吊。
11.2立拄框架起吊就位后,应当带好缆风绳,视口要稳固靠谱,待系上视口,立拄框架找正焊接结实后,方可三洋吊钩。
11.3钢结构安装作业处下方应当有安全防护。
11.4现场所有脚手架的搭设都应符合规定。
11.5起重起吊作业应严苛按起吊方案和起重起吊操作细则执行,各类起重机具,在作业前要认真进行检测,不能超速使用,系结点要反复检测,做到安全平缓吊装。
11.6现场临时用线缆路,均按即将安装工程要求施工,应符合有关的施工及初验规定。
11.7各特殊工种的上岗应当按规定持证上岗,标识显著,应当做到安全文明施工。
12、安全严防举措
12.1.施工现场设安全工长进行现场安全举措的落实与管理,对现场施工人员、现场机械设备及现场用电进行统一管理。要求出席施工的特工作业人员应当是经过轮训,持证上岗。施工前对所有施工人员进行安全技术交底。踏入施工现场的人员应当戴安全帽、穿防滑鞋,焊工、电气电工应穿绝缘鞋,高空作业应当系好安全带。
12.2.作业前规避使用的工具、机具、设备进行检测,安全装置齐备有效。
12.3.操作面应有靠谱的架台,护身,经检测无误,进行操作。钢梁绑扎方式正确,吊点处应有防滑举措,高处作业使用的工具,材料应置于安全地方,严禁随意放置。
12.4.吊装钢构件时,提高或升高要平缓,防止紧急刹车或冲击。专人指挥,讯号清楚、响亮、明确,禁止违法操作。钢梁安装后应当检测其品质,确实安全可靠后方可卸扣。每天工作应当达到安全部位,方可收工。
12.5.施工现场的电气设备、闸箱、电焊机,应有靠谱的防雨举措。家电操作应当由专业人员进行,禁止非专业人员操作。气焊机使用严苛安全操作细则,一次线不得少于2米,二次线不能破皮裸露。
12.6.安全设施有专人按规定统一设置,其他人不得随便拆动。因工作还要须拆动时,要经过有关人员容许,事后要及时恢复,安全员要认真复查。
12.7.抓好安全用电,所有用电设备的撤除及现场灯具均由专业焊工兼任,使用的电动工具,应当安装短路保护器。
12.8.重点把好高空作业关,工作其间争吵,手持工具应系好安全吊绳,防止直线平行交叉作业。
12.9.着力抓好防火,各项操作均应按规定正确使用。
12.10.外墙安装时,要布置好安全网,并设置拉栏。
12.11.坚持班前安全大会机制,将当天工作安排及安全留意事项进行交底。
12.12.定期进行安全检测,防治和控制车祸的不安全诱因。
12.13.起重指挥要果断,指令要简练明晰。
12.14.推进现场保卫,留意防火防盗。
12.15.起吊作业范围内设安全警戒线,非操作人员严禁入内。
12.16.所有的安全活动记录及文件要齐备。
