彩钢房的安装步骤是什么?如何安装好的?
- 手机:
- 微信:
- QQ:
- 发布人:佚名
- 所属城市:重庆
信息描述
轻钢房这个大部份人都有一些了解,或许还有少数人不了解这个行业,而且,人们对于轻钢房的了解都是基于表面,假若说:轻钢房的弊端是哪些?大部份人都不会了解,轻钢房的安装方法是哪些?就格外没人了解了,下边让我们来了解一下轻钢房的安装方法吧!
工具/原料
钢构件;连结材料:焊丝、螺栓等;染料;
工艺步骤
安装打算一钢柱安装一柱间钢性钢梁安装一构件拼装一构件安装一钢联系钢梁安装一构件安装一屋顶山墙系统安装一除锈刷油漆一检测初验
安装打算:
1、复验安装定位所用的基础中心轴线、基础支承面高程或地脚螺丝的高程,并量出螺丝的详细位置,做好检查记录,超过容许误差时,应做好技术处理。
2.钢柱基础水泥硬度务必达到设计硬度,基础开挖土已进行完毕。

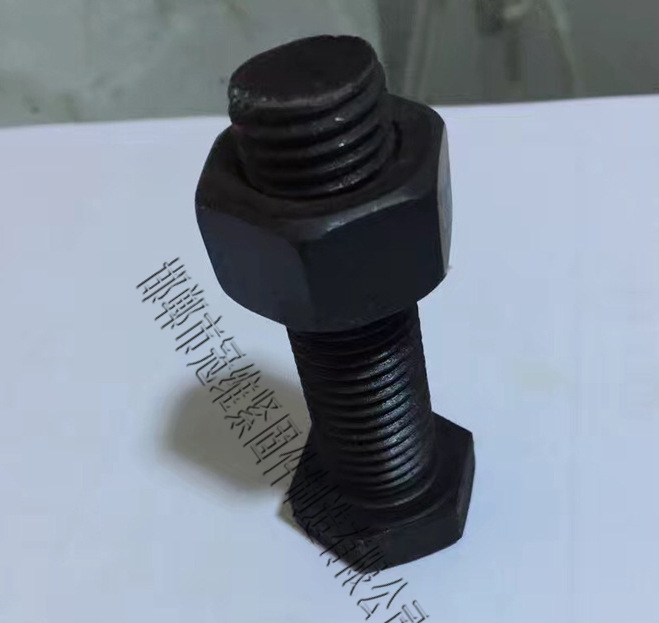

3、地脚螺丝(螺栓、应平行,显出宽度和丝牙宽度应满足设计要求。丝牙无外伤,螺丝能紧到位。
4、检查起吊机械及起吊机具。检测钢丝绳、滑轮、卡扣等能够满足使用要求,按专项施工方案要求搭设必要的脚手架或平台。
5、钢柱、钢梁、屋架等成品、半成品的起吊,应编制起吊方案。对设计的拉杆在吊点位置,使受力改变为压杆时,为避免杆件失稳变型,必要时应加固和校核。
6、钢构件起吊前应消除其表面上的污垢、冰雪、泥沙和污垢等杂物。

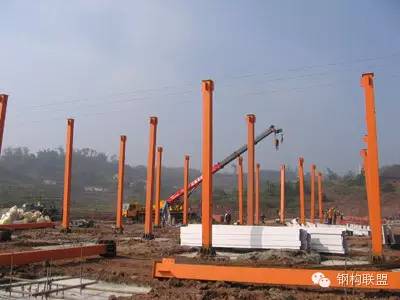

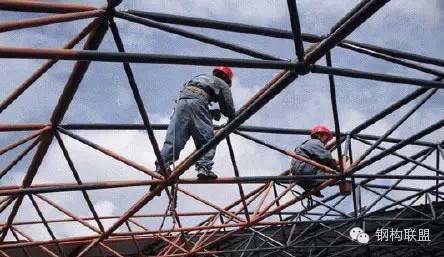

钢柱安装:
1、钢柱的吊装通常选用旋转法和滑移法。用滑移法吊装需在柱脚处安放轮滑或滚排。吊装时分为正吊法和斜吊法,正吊法吊装方便安装,辅以斜吊法可增加叉车吊钩吊装高度。
2、钢柱安装前应测出钢柱木柱面的高程,借此高程反算到柱脚及基础面高程并给予调整支承面。
3、钢柱绑扎吊点的位置应低于柱的重心。钢柱安装时,应将柱吊于基础顶部轻轻落下,避免重落冲击和碰撞地脚螺丝。到位后将地脚螺丝套入柱底板螺母内,调整柱脚,使柱中心线指向基础十字线彩钢房结构图,校对柱身的平行度,旋紧螺帽固定。
4、柱校准应先校准高程,再校准柱脚中心线,最后校准平行度。钢柱的安装、校正应按照温差、日照等诱因影响,采取相应举措。
柱间刚性缆索安装:
柱间刚性缆索的钢结构安装工程,柱间刚构主梁可在钢柱安装后彩钢房结构图,女儿墙安装前进行。施工中,纵梁安装如有困难时,不得随便切割钢梁,应查找病因。否则应经技术人员同意,并采取必要的补强举措。
构件拼装:
1、多节腹板的现场装配选用卧式拼装方式。
2、采用卧式拼装时,在构件起脊处用马蹬或托架将主梁垫起,支点高度应满足屋架起坡高度的要求。拼装时钢梁临时固定在托架上,并使各钢梁中心在同一铅垂面上。对齐拼装接点,穿入临时螺丝,验算成型后钢梁规格,合格后穿入高强螺丝。
构件安装:
1、钢梁安装次序宜先从紧靠角柱的有柱间支撑的两榀刚架开始,通常宜采取扩大拼装和综合安装的方式从建筑物的一端开始,向另一端推动,并留意去除安装过程中所引发的积累偏差。
2、钢架起吊要严苛按“施工组织设计”要求的吊点进行绑扎,选用三点法进行起吊。起吊时应保证不使构件形成变型,并使构件在起升过程中保持水平,从而高空定位安装。
3、吊装时要留意使各绳受力均匀,对三点起吊法后边吊点可选用倒链连结,从而调节绳长,两侧绳之间倾角宜大于90。
4、钢架起吊离地后,检测吊点状况检测无误后,两旁各系一根棕绳,继续吊装。
5、钢梁吊至设计位置上,经初步校准并固定后才会抬起吊钩。对于本安装工程跨径较大的钢箱梁,要装谢土间支承后方可松钩。
6、每一独立单元钢梁安装完以后,要具备空间挠度和靠谱的稳定性。
7、不得运用已安装好的结构起吊其它钢梁和设备,避免结构受损。

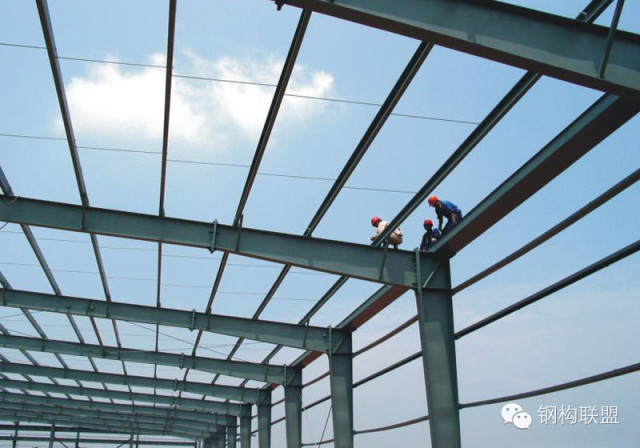

钢联系钢梁的安装:
1、联系钢梁应当在主要钢梁安装后才会安装固定,在联系钢梁安装之前,主要钢梁不得承受设计荷
2、排架柱联系钢梁应在柱校准后进行安装。构件系统联系钢梁的安装要随屋面综合起吊而进行,在屋顶安装前固定完毕。
3、联系钢梁最后固定前,须对已变型或连结困难的钢梁进行检测并纠正。
4、钢联系杆钢梁:节点处的冲压切割作业须在屋顶系统安装之前进行。
5、对于选用张紧钢管的支撑钢梁,若有弯折变型,应当经矫治后方可安装,并将所有螺丝旋紧,并使外露丝不多于两扣。

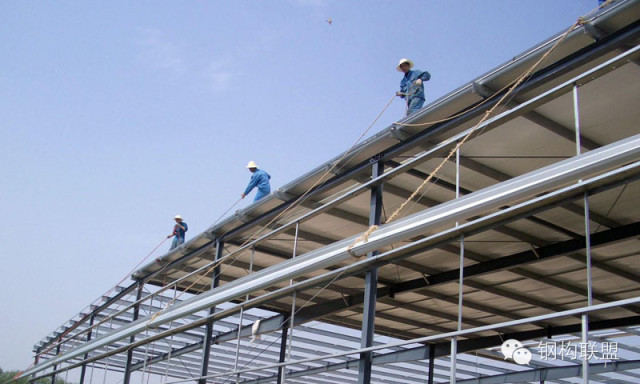

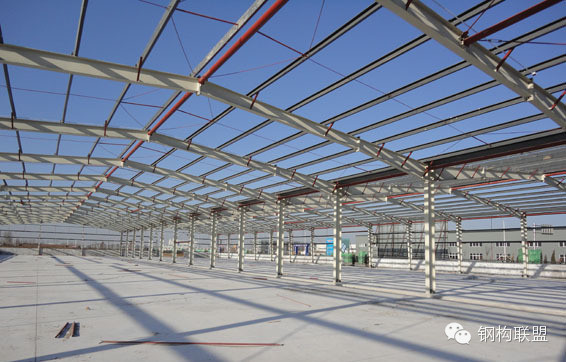

屋顶山墙系统安装:
1、檩条安装应在钢性支承(系件)、水平支承、柱间支承安装完毕,且钢结构主体调校完毕后进行。
2、檩托的冲压应在构件上按图示规格划线,檩托按线冲压固定。同列檩托的冲压位置应在一条直线上,且于女儿墙(柱)保持平行。
3、对于斜度大于1:12.5的屋顶,山墙安装时要留意清除由钢架应力而导致的屋顶不平直现象。
4、檩条间拉条对山墙起稳定作用,安装时拉条每端在山墙两面的螺丝均要扳动,从而自专将山墙调直。
5、焊接操作应当由持证电工进行。
6、焊条选用E4303型,半径Φ3.2;焊枪选用交流焊枪,冲压电压100~130A。
7、施焊前应检测焊丝品质证明书,调整好焊枪电压。检测冲压部位表面清除的品质,合格后方能施焊。
8、焊条应储存在烘干、通风良好的地方。
9、焊缝规格应按施工图纸要求施工。
10、雨天严禁露天施焊。
11、焊接完成后,规避点焊外型品质进行估计检测。点焊的焊波应均匀,不得有裂痕、未刻蚀、夹渣、咬边、烧穿等缺陷。
12、焊接完成后,要将药皮清除干净,先涂两度防锈涂料,再涂底漆。13、檩条宽度按施工图纸要求布置,其偏差值不小于±5.0㎜,山墙弯曲矢高不小于L/750且大于12.0㎜。用卷尺和拉线检测。
14、水槽冲压完成后,应进行防水实验,熔池处不得渗漏、漏水。
除锈刷油漆:
1、连接处点焊须无焊渣、油污,除锈合格后方可涂刷油漆。
2、构件的补刷漆要按喷涂工艺要求分层补刷。
3、涂层干镀层长度要符合设计要求或施工规范的规定。
检测初验:
1、钢架安装后先检测现场连结部位的品质。
2、钢架安装品质主要检测钢柱基准点高程,柱脚基座中心线对定位轴线偏斜,柱平行度;山墙的宽度、弯曲矢高。
3、钢架安装的容许误差应当保证在规定范围内以保证符合设计受力状态及整体稳定性要求。
4.铁架支座的高程轴线位移跨中应力,经检测作出记录。
留意事项
1、建议轻钢房的层数不要低于两层,那样能更好的保障内部职工的安全;
2、如果在使用过程中我们发觉轻钢房的钢构变型弯曲时,要尽早与厂商联系进行更换或修理;
3、使用过程中严禁随便拆装零件;
4、禁止在轻钢房内使用非法家电,经常检测各电路的的安全,避免出现短路和大火;
假如对我们平台有哪些意见或建议,请联系小编哦。
